当前位置: 您当前的位置 : 科技金融网  ->  产业  -> 正文

能源保供新进展!华润电力温州电厂二期项目配套码头工程沉桩完工

2025年09月10日 12:01:55 来源:龙港新闻客户端 作者:文志浩 陈伟

  近日,华润电力温州电厂二期项目配套码头工程沉桩施工全部完成,码头工程进入上部结构建设阶段。该项目建成投产后,对持续增强温州能源生产供应能力、推动能源绿色转型升级、强力保障温州市经济社会发展具有重要的积极意义。

  华润电力温州电厂二期项目是浙江省“十四五”重大建设项目和省能源“绿保稳”工程,也是省“千项万亿”工程,该项目规划建设两台100万千瓦火力发电机组。作为卸煤船舶的重要停靠点,该码头规模为新建一个3.5万吨级卸煤泊位,码头平台长245米、宽31米,设计年通过能力495万吨。该码头为高桩梁板结构,其中预应力管桩239根,最长89米,最短67米。

  “温州华润电厂是整个温州南部最南的煤炭燃煤发电机组,承担着区域电力供需平衡的关键角色。”华润电力浙江公司火电工程部部长何勇表示,“作为煤电‘顶梁柱’,电厂不仅保障着居民用电和工业生产需求,更在新能源消纳、迎峰度夏等方面发挥着‘压舱石’作用,为经济社会发展提供了可靠的能源保障。”

  建设过程中,项目团队精心组织、周密部署,通过边营运边施工的模式,克服水文地质条件复杂、超长桩拖运与精准定位、有效作业时间短等不利因素,顺利完成节点目标。

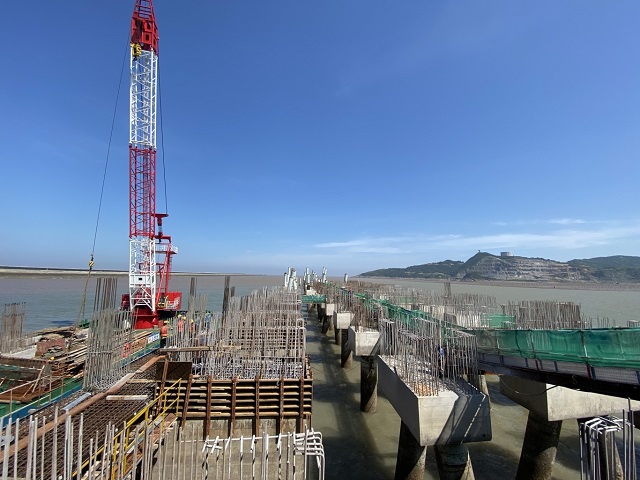

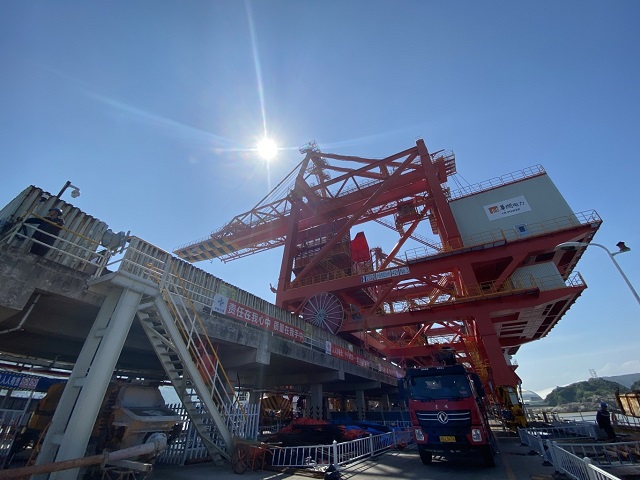

  中交一航局二公司华润电力温州电厂二期项目配套码头工程项目部经理陈曦介绍,团队通过科学安排作业时间,尽量选择低潮、风小的窗口期施工,以减少涌浪对作业的影响。目前工程已全面进入上部结构施工阶段,下一步将通过增派船机设备、起重船舶及施工人员等措施,实现高效作业。按当前进度,码头面层主体部分预计10月底基本完工,将于11月完成廊道施工,整体工程计划年底达到交工验收条件。

  (记者 文志浩 陈伟 摄影 陈伟)

[编辑: 王姝]
(本文来源:龙港新闻客户端)
  • 科技金融时报
举报电话:0571-87089618 | 地址:杭州市文一路115号 | 法律顾问:北京京师(杭州)律师事务所陈佳律师
互联网新闻信息服务许可证 33120240003 | 浙ICP备2024107310号 | 浙公网安备33010602013724
Copyright © 2014 kjjrw.com.cn. All rights reserved.
