当前位置: 您当前的位置 : 科技金融网  ->  产业  -> 正文

预计11月投产!杭温铁路浙江温州楠溪江牵引站220千伏外部供电工程进入分段架线期

2023年08月14日 11:26:10 来源:科技金融时报 作者:叶温涛

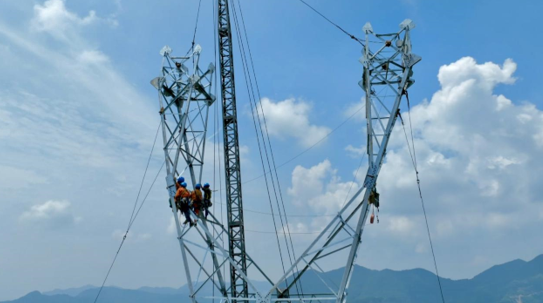

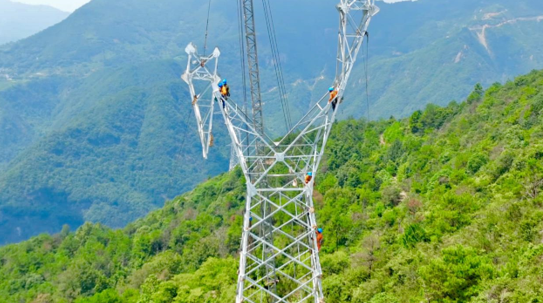

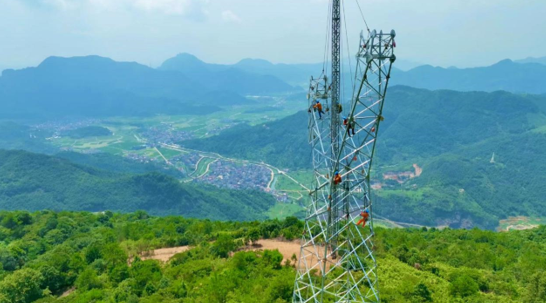

8月11日,在乌牛街道海拔550米高的高山山顶,国网永嘉县供电公司施工人员在紧张地进行着42.5米铁塔立塔,五名高空作业人员在保险带的保护下左右来回移动,忙着抱杆、吊件就位、螺栓紧固等工作。就在不远处的施工人员正在部件组装,汗水顺着他们的脸颊直往下流,浸湿了工作服。

杭温铁路浙江温州楠溪江牵引站220千伏外部供电工程是杭温铁路运营供电的配套工程,项目预计将于11月底投产,目前已进入分段架线期。该工程总投资1.598亿元,变电站新征土地1.2亩,线路长度59.5公里,跨越永嘉县、乐清市,铁塔129基、其中途径永嘉境内铁塔117基,涉及6个乡镇,截至目前已完成90基立塔工作。为加快工程进度,确保按期竣工投运,施工人员争时间、抢速度,加紧施工,尽量压缩工程工期。

“我们每天早上6点左右到达施工现场,晚上6点回到驻地。”现场负责人表示,最近气温较高,他们已经准备了各种防暑措施。考虑台汛影响,极端天气可能导致停工,天气好的时候把活多做一点,预留时间规避天气的影响。

当前架线工作组已经进场,在准备工作就绪之后,下周将采用无人机和牵张机正式开展分段架线工作。架线工作将采用无人机与牵张机来配合工作的方式,相比过去人工拉线作业,更加快捷、安全。架线工作顺利完成将为铁路电力系统调试预留充足时间。

[编辑: 陈路漫]
(本文来源:科技金融时报)
  • 科技金融时报
举报电话:0571-87089618 | 地址:杭州市文一路115号 | 法律顾问:北京京师(杭州)律师事务所陈佳律师
互联网新闻信息服务许可证 33120240003 | 浙ICP备2024107310号 | 浙公网安备33010602013724
Copyright © 2014 kjjrw.com.cn. All rights reserved.
